玻璃幕墻背襯陽極氧化鋁板施工技術

信息來源:   信息提供日期:2020-12-07   瀏覽:1339

殷俊濤、張龍洋

中建二局第二建筑工程有限公司   廣東深圳   518052

【摘要】公共建筑的幕墻常采用外部幕墻玻璃內部陽極氧化鋁板的形式,幕墻龍骨采用T型和L型鋼龍骨表面噴涂***碳漆,外立面配合泛光燈帶,燈光通過玻璃反射到陽極氧化鋁板上,突出強烈的金屬質感。傳統的幕墻T型和L型鋼龍骨多為鋼板焊接而成,由于焊接熱變形,焊縫會不均勻、不平直,影響拼接部位的觀感效果,如果將焊縫刨平處理難度過大,而解決龍骨焊縫彎曲是一大難點。幕墻為保證效果會采用大規格5系陽極氧化鋁板,而大規格陽極氧化鋁板的安裝與固定是需要解決的技術問題。

【關鍵詞】玻璃幕墻;陽極氧化鋁板;T型裝配式龍骨

Construction Technology of Anodic Alumina Plate for Glass Curtain Wall Backing

ZHANG Longyang  TIAN Xiaohang

The Second Construction Engineering Company Ltd. of China Construction Second Engineering Bureau,

Shenzen, Guangdong 518052, China

1 工程概況

前海展示廳擴建項目,工程建設地點位于深圳市南山區前灣一路與月亮灣大道交匯處西南側,建筑類型為臨時展示廳,總建筑面積835㎡,建筑高度為8.0m,共一層,耐火等級為二級。玻璃幕墻約866㎡,陽極氧化鋁板約為433㎡,玻璃幕墻組件與背襯陽極氧化鋁板、保溫棉、鍍鋅鋼板組合結構通過T型橫梁組合成為一個整體,設計采用T型和L型鋼龍骨作為主要受力構件。

2 總體思路

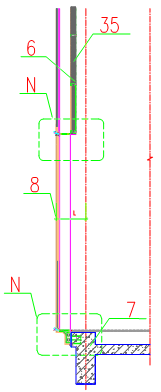

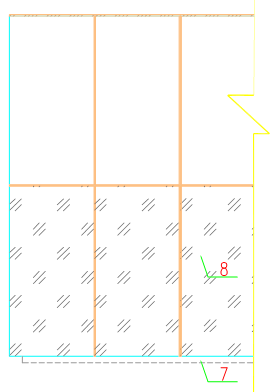

玻璃幕墻背襯陽極氧化鋁板結構,包括幕墻根部防潮結構、T型鋼立柱、橫梁、基礎預埋件、陽極氧化鋁板和保溫定位結構等?;A預埋件預埋在混凝土基礎內,T型鋼立柱垂直設置且沿建筑的四周外側面均勻布置,T型鋼立柱下端通過安裝組件分別與設置在混凝土基礎上的主體鋼結構和基礎預埋件伸出混凝土基礎的部分固定連接,橫梁沿高度方向在相鄰的兩根T型鋼立柱之間設置有若干層,幕墻根部防潮結構設置在T型鋼立柱下端部和混凝土基礎之間的外側,橫梁的外側面與T型鋼立柱的外側面齊平,保溫定位結構設置在左右相鄰的T型鋼立柱與相鄰兩層橫梁之間的矩形腔體內,陽極氧化鋁板設置在保溫定位結構的外側,T型鋼立柱和橫梁的外側在每個矩形腔體前側均設置有一塊幕墻玻璃組件。這樣外側玻璃幕墻構件、內側背襯陽極氧化鋁板和保溫定位結構、T型鋼立柱和橫梁、連接件就組成了一個有機的整體,形成了效果震撼的“玻璃+陽極氧化鋁板”的雙層幕墻結構。幕墻結構立面和剖面如下圖1、圖2:



圖1:幕墻結構立面示意圖            圖2:幕墻結構垂直剖面圖

注明:6—陽極氧化鋁板、7—混凝土基礎、8—幕墻玻璃組件、35—保溫定位結構、M—幕墻底部節點圖、N—幕墻中間層橫梁節點圖。

3 工藝流程

材料選型、備料、加工→幕墻預埋件預埋→測量放線→幕墻T型鋼立柱安裝→幕墻橫梁安裝→陽極氧化鋁板和保溫定位結構安裝→幕墻玻璃組件安裝→鋁合金燈槽安裝→幕墻玻璃打密封膠→清理驗收。

4 關鍵技術

4.1幕墻 T型鋼立柱及橫梁龍骨裝配式安裝技術

(1)T型鋼立柱安裝:先將和T型鋼立柱連接的角鋼支座與主體鋼結構或基礎預埋件焊接,再采用不銹鋼螺栓將T型鋼立柱的腹板和角鋼支座擰緊。幕墻T型鋼立柱平面定位示意如下圖3:

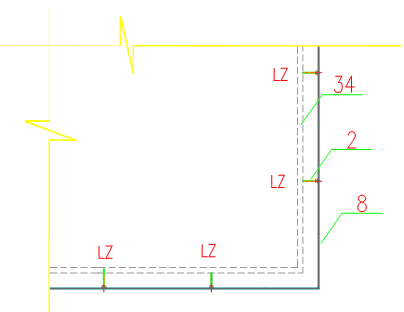

圖3:幕墻平面示意圖

注明:2—T型鋼立柱、8—幕墻玻璃組件、34—建筑。

T型鋼立柱(圖3中2)包括腹板(圖4中9)和翼緣板(圖4中10),柱腹板安裝完成后,安裝立柱翼緣板,翼緣板通過第一沉頭螺釘(圖4中15)固定連接在腹板外端面上形成T型截面。具體安裝步驟如下:

①T型鋼立柱安裝前,現場踏勘,并對測量控制點進行復測;

②T型鋼立柱安裝方法:先將T型鋼立柱的腹板內側連接在左右對稱的角鋼支座,然后將角鋼支座的內側對應與主體鋼結構或基礎預埋件焊接,并進行調整和固定腹板,擰緊不銹鋼螺栓;

③腹板安裝完成后,安裝翼緣板,翼緣板通過第一沉頭螺釘固定連接在腹板外端面上形成T型鋼立柱,第一沉頭螺釘?shù)拈g距為300mm;

安裝要求:腹板的標高偏差小于等于 3mm,垂直方向前后偏差小于等于2mm,垂直方向左右偏差小于等于3mm,同時誤差不得積累,相鄰T型鋼立柱安裝標高偏差小于等于3mm,相鄰T型鋼立柱的距離偏差小于等于2mm;角鋼支座與主體結構或基礎預埋件接觸面滿焊。

(2)橫梁安裝:T型鋼立柱的腹板與兩側橫梁的腹板之間通過內六角不銹鋼螺栓進行連接,內六角不銹鋼螺栓與一側橫梁的腹板螺紋連接,與另一側橫梁的腹板插接。在轉角處的相鄰橫梁腹板之間采用插銷插接的方式連成一體。最后將橫梁翼緣板通過沉頭螺釘固定連接在橫梁腹板外端面上形成T型或L型截面。

幕墻橫梁與T型鋼立柱連接以及橫梁與橫梁水平對接、橫梁與橫梁轉角對接的連接示意如下圖4、圖5:



圖4:T型鋼立柱與左右兩側橫梁連接的示意圖及三維效果圖

圖5:轉角處同一層橫梁之間的連接示意圖及三維效果圖

注明:9—T型立柱的腹板、10—T型立柱的翼緣板、13—橫梁的腹板、14—橫梁的翼緣板、15—第一沉頭螺釘、16—第二沉頭螺釘、17—插銷、33—內六角不銹鋼螺栓。

每層橫梁包括有若干節,每節橫梁均包括腹板(圖4中13)和翼緣板(圖4中14),腹板水平設置,T型鋼立柱的腹板與左右兩側的兩塊橫梁腹板之間通過內六角不銹鋼螺栓(圖4中33)對應插接配合,內六角不銹鋼螺栓與一側的橫梁腹板螺紋連接,內六角不銹鋼螺栓與另一側的橫梁腹板對應插接。橫梁翼緣板通過第二沉頭螺釘(圖4中16)固定連接在橫梁腹板外端面上形成T型或L型截面,橫梁翼緣板的前側面和立柱翼緣板的前側面齊平。在建筑(圖3中34)的轉角處,同層的橫梁腹板(圖5中13)之間通過45°傾斜端面對接后并通過插銷(圖5中17)插接。橫梁安裝過程中的注意事項為:

①橫梁為水平構件,分段在T型鋼立柱中嵌入連接;

②橫梁安裝必須在T型鋼立柱安裝完成后進行,從左至右安裝,當安裝完一面時,應進行檢查、調整、校正、固定,使其符合質量要求;

③橫梁安裝定位后,保證鋼立柱翼緣板和橫梁翼緣板齊平,再對T型鋼立柱和橫梁進行自檢;對不合格的應及時進行調校修正,自檢合格后,再報質檢人員進行抽檢,抽檢量應為橫梁總數量的5%以上,且不少于5件;所有檢測點不合格數不超過10%,可判為合格;抽檢合格后才能進行下道工序;

④在安裝T型鋼立柱的同時應按設計要求進行防雷體系的可靠連接,T型鋼立柱上端連接形成避雷網格,并與主體的防雷體系可靠連接。

4.2陽極氧化鋁板和保溫定位結構的安裝技術

(1)陽極氧化鋁板(圖2中6)和保溫定位結構(圖2中35)水平及轉角的安裝節點水平剖面圖如下圖6、圖7,陽極氧化鋁板和保溫定位結構布置在T型鋼立柱的兩側。

圖6:水平相鄰兩塊幕墻玻璃組件之間水平方向剖面圖及三維效果圖



  圖7:轉角處相鄰兩塊幕墻玻璃組件之間水平方向剖面圖及三維效果圖

注:6—陽極氧化鋁板、8—幕墻玻璃組件、9—T型立柱的腹板、10—T型立柱的翼緣板、13—橫梁的腹板、14—橫梁的翼緣板、15—第一沉頭螺釘、17—插銷,18—鋁合金護邊、19—玻璃附框、20—第一不銹鋼機制螺釘、21—第二不銹鋼機制螺釘、23—鍍鋅鋼板、24—C型鋼、25—連接板、26—第四不銹鋼機制螺釘、27—保溫棉、33—內六角不銹鋼螺栓、36—鋁合金壓塊。

(2)保溫定位結構包括鍍鋅鋼板(圖6中23)和C型鋼(圖6中24)及保溫棉(圖6中27),鍍鋅鋼板的四周邊緣分別與立柱腹板(圖6中9)左右兩側和橫梁腹板(圖6中13)上下兩側的內端接觸,相鄰兩塊鍍鋅鋼板與立柱腹板內端面、相鄰兩塊鍍鋅鋼板與橫梁腹板內端面的連接處均設置有連接板(圖6中25),連接板通過第四不銹鋼機制螺釘(圖6中26)分別與鍍鋅鋼板、立柱腹板和橫梁腹板連接,鍍鋅鋼板前側通過C型鋼與陽極氧化鋁板(圖6中6)連接,陽極氧化鋁板和鍍鋅鋼板之間填充有保溫棉(圖6中27)。

(3)陽極氧化鋁板背面植釘后與保溫定位結構中的C型鋼龍骨連接成組合體,運至施工現場后,采用吊車吊裝至設計的橫梁位置。陽極氧化鋁板和保溫定位結構同橫梁和T型鋼立柱連接節點立面剖面圖如下圖8:

圖8:圖2中N處的放大圖及三維效果圖

注:6—陽極氧化鋁板、8—幕墻玻璃組件、13—橫梁的腹板、14—橫梁的翼緣板、18—鋁合金護邊、19—玻璃附框、20—第一不銹鋼機制螺釘、21—第二不銹鋼機制螺釘、22—L型玻璃托塊、23—鍍鋅鋼板、24—C型鋼、25—連接板、26—第四不銹鋼機制螺釘、30—連接鋁板、31—鋁燈槽、32—燈帶、36—鋁合金壓塊。

(4)陽極氧化鋁板端部均設置有C型鋼作為加強肋增加角部的剛度,防止端部出現變形,相鄰鍍鋅鋼板之間的連接通過連接板和第四不銹鋼機制螺釘進行拼接,陽極氧化鋁板和保溫定位結構的底部與橫梁之間采用5mm厚硅***結構膠粘接。陽極氧化鋁板在轉角處后背均設置有C型鋼作為加強肋,確保轉角部位鋁板的剛度和拼接的嚴密性。

5.3.幕墻玻璃組件安裝技術

(1)幕墻玻璃組件安裝節點詳見下圖8、圖9:

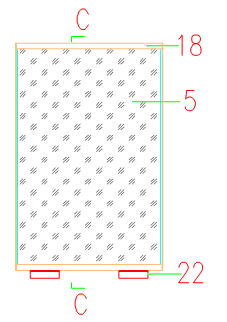

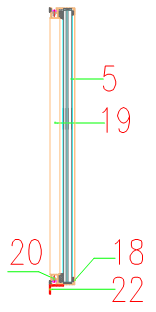

圖9:單塊幕墻玻璃組件的示意圖     圖10:圖8中 C-C剖視圖

注:5—鋼化夾膠玻璃、18—鋁合金護邊、19玻璃附框、20—第一不銹鋼機制螺釘、22—L型玻璃托塊。

幕墻玻璃組件(圖9中8)包括鋼化夾膠玻璃(圖10中5),鋼化夾膠玻璃四周設置有鋁合金護邊(圖10中18),鋼化夾膠玻璃內側通過結構膠粘結有玻璃附框(圖10中19),鋁合金護邊內側通過第一不銹鋼機制螺釘(圖10中20)與玻璃附框外側部固定連接,相鄰兩個玻璃附框之間具有間隙,在間隙內均勻設置有若干個分別壓緊并固定玻璃附框的鋁合金壓塊(圖9中36),鋁合金壓塊通過第二不銹鋼機制螺釘(圖9中21)與立柱翼緣板和橫梁翼緣板連接,玻璃附框的下側邊設設置有L型玻璃托塊(圖10中22),L型玻璃托塊通過不銹鋼機制螺釘固定連接在橫梁翼緣板外側。

(2)施工注意事項:①鋼化夾膠玻璃、玻璃附框在安裝前應對玻璃及四周的鋁合金護邊進行必要的清潔,保證嵌縫耐候膠能可靠粘結;②安裝前鋼化夾膠玻璃的鍍膜面應粘貼保護膜加以保護,交工前再全部揭去;③分格鋼化夾膠玻璃拼縫應豎直橫平,縫寬均勻,并符合設計及偏差要求;每塊玻璃框初步定位后,應與相鄰玻璃附框進行協調,保證拼縫符合要求;對不符合要求的應進行調校修正,自檢合格后報質檢人員進行抽檢,每幅幕墻玻璃組件抽檢 5%的分格,且不得小于 5個分格;允許偏差項目中有 80%抽檢實測值合格,其余抽檢實測值不影響安全和使用,則可判定為合格;抽檢合格后方可進行固定。

完成后的幕墻龍骨及幕墻效果如下圖11、圖12:



圖11 幕墻T型龍骨效果                           圖12幕墻整體效果

6、總結

(1)幕墻T型鋼立柱及橫梁龍骨采用一種新型螺栓連接的方式,采用鋼板制成并分成腹板和翼緣板,鉆孔后通過沉頭螺釘連接,橫梁在轉角處采用不銹鋼插銷插接,解決傳統鋼龍骨焊接產生的焊縫不美觀的問題。

(2)陽極氧化鋁板背面植釘后與保溫棉、鍍鋅鋼板、C型鋼龍骨等一體化連接成組合體后,整體吊裝,比直接在現場拼裝更加快捷,精準度更高,避免出現安裝偏差,縮短了安裝工期,并可節約施工成本。

(3)幕墻橫梁龍骨外側采用鋁合金燈槽一體化安裝,燈槽內放置LED燈帶,穿過玻璃投射到陽極氧化鋁板上面,在夜間可形成非常震撼的燈光效果。

7、效益分析

玻璃幕墻背襯陽極氧化鋁板施工效果好,簡潔而生動,感染力強,將金屬材料的質感和玻璃的靈透有效的結合在一起,形成震撼的效果,突顯出精細化的施工品質,得到了同行和業主的一致好評。通過本技術的實施,增加了外墻裝飾的多樣性,豐富了立面效果,賦予其深邃而又寧靜的寓意,并且外側玻璃+內側陽極氧化鋁板幕墻雙層幕墻的形式在長期的使用過程中節能降耗效果顯著,結構牢固,具有可觀的經濟效益。

參考文獻:

【1】金霜,鋁板幕墻的應用實踐探討[J],裝飾裝修天地,2018,(14).

【2】費倩倩,玻璃幕墻及鋁板幕墻的施工方法分析[J],建筑工程技術與設計,2018,(8).

【3】陳燕霞,關于建筑玻璃幕墻安裝施工技術探討[J],裝飾裝修天地,2016,(4).

【4】盛學光,鋁合金幕墻安裝施工質量控制[J],科學與財富,2016,(4).

【5】施長進,建筑施工中玻璃幕墻施工技術的研究[J],科技展望,2015,(2) .

【6】韋邦政,建筑裝飾工程中玻璃幕墻的施工技術[J],科技創新與應用,2015,(11) .

【第一作者簡介】殷俊濤,男,1986.08,項目經理,2010年本科畢業,高級工程師,聯系方式:13632736574 QQ:648270992
